7月30日,中国水电八局承建的广东阳江抽水蓄能电站上水库工程通过蓄水验收。
根据阳蓄电站工程蓄水验收工作安排,6月5日至8日,上水库工程通过了中国水科院专家组开展的上水库蓄水安全鉴定工作,并得出结论,上水库工程具备下闸蓄水条件。6月15日至19日,受广东疫情影响,国家可再生能源局专家组采用远程视频会议及查阅资料的形式开展了上水库蓄水阶段质量监督工作,专家组认为,上水库工程质量满足蓄水要求。7月27日,阳蓄电站工程蓄水建设征地移民安置顺利通过验收。7月28日至30日,验收委员会前往现场实地勘察并召开讨论会,同意阳蓄电站上水库工程7月底下闸蓄水。

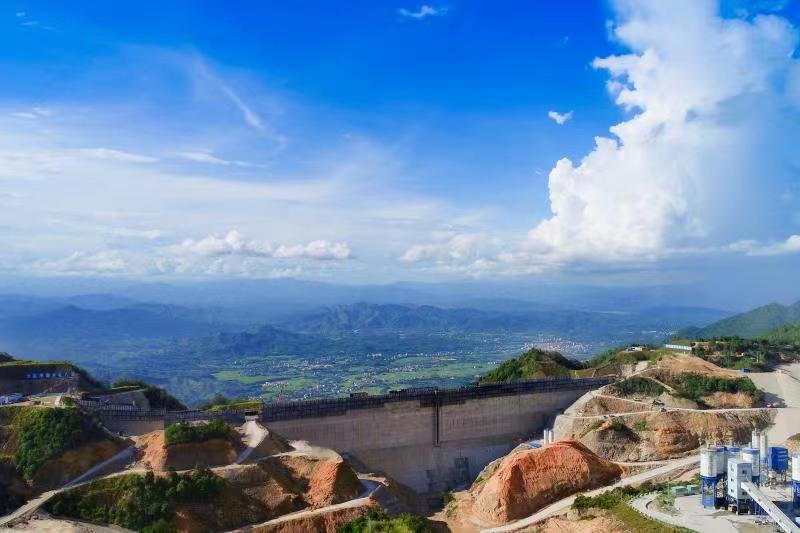

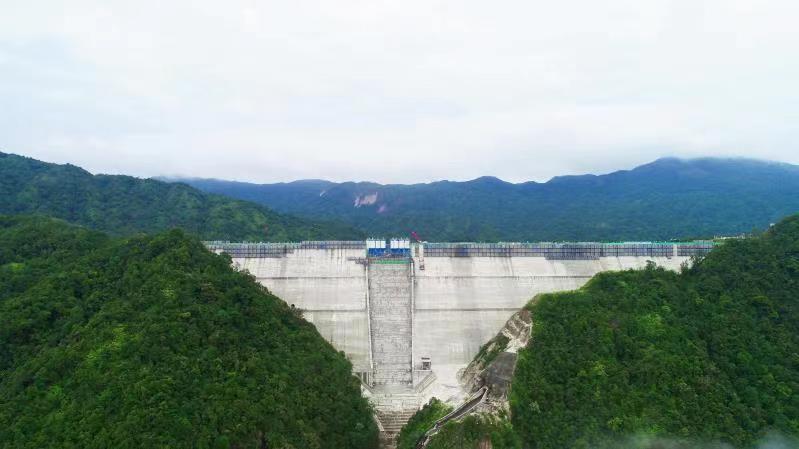

阳蓄电站是国家和广东省重点建设工程,是阳江核电站的配套建设项目。上水库大坝为碾压混凝土重力坝,坝顶总长476.8米,坝顶宽度为8.0米,最大坝高101米,设计正常蓄水位773.7米,相应库容2542 万立方米。上水库工程于2018年5月开工,2019年11月大坝开挖完成,2019年12月大坝碾压混凝土开始浇筑,2021年5月底1#坝段浇筑到顶,2021年6月18日大坝碾压混凝土浇筑至设计高程顺利封顶。
工程建设中,为保证大坝主体连续浇筑作业,阳蓄项目不断优化浇筑施工方案,采用提高升层通仓斜层浇筑的方式,实现左右岸备仓与混凝土浇筑同步进行,保证仓面不间断作业,顺利实现阳蓄项目优质履约。此次蓄水验收顺利通过,实现了阳蓄电站工程首个里程碑目标,为电站年底首台机组发电目标奠定了坚实基础。
据悉,电站主要承担广东电网电力系统调峰、填谷和紧急事故备用任务,兼有调频、调相等任务,每年可节约系统标煤约39.6万吨,减少因燃煤产生各类废气(二氧化硫、一氧化碳、碳氢化合物、氮氧化合物)等排放量1.28万吨,减少灰渣量108万吨,不仅能够促进粤西一带的经济社会发展,保障粤西地区电力供应,还能有效促进节能减排和大气污染防治,在优化能源结构、发展低碳经济等方面具有重要意义。
